地沟止水堵漏施工工艺_裂缝、蜂窝止水堵漏方法
发布时间:2025-02-27 来源:涌达建工 浏览:18次
地沟主要渗漏处:一是模板拉杆处,二是混凝土漏振处,三是施工接槎缝处。如果施工后出现渗漏,整体进行防水维修施工,施工难度大、费用高,投入使用后,地沟个别部位也不允许进行维修,考虑重新施工费用更高、时间较长,地沟出现渗漏后给水泥生产带来不便,地沟渗漏处理较为紧迫,采取在地沟内堵漏是一种较好的方法,时间短、见效快,涌达防水堵漏公司现介绍堵漏灵及PU型发泡止水剂止水堵漏施工工艺。
地沟止水堵漏方法
地沟出现大面积漏水,堵漏时必须先将积水引出:在大面积漏水中心点钻一个直径为13mm的泄水孔,将水排出或使漏水点形成一个点,在漏水处周围钻直径为13mm的孔,孔间距250~300mm,深度是结构厚度的1/2,钻孔完成后埋设止水针头并加以旋紧固定,然后用高压灌注机将PU止水发泡剂通过管路止水针进入结构内缝隙处,封堵漏水点,将漏水点缩小到引水点一个时,用长度为300mm的止水针头埋设在泄水孔并旋紧固定,注PU止水剂,待止水剂固化后去除止水针头,二次埋设长度为80mm的止水针头,进行二次注PU止水剂,可以完全止水堵漏。
渗漏点、孔洞止水堵漏方法
封堵渗漏点及孔洞时,用电锤、手锤和凿子对渗漏点进行处理:用电锤在渗漏点处打孔,扩大渗漏点1~3倍,深度为3~8cm,渗漏孔洞用凿子将孔洞松散骨料清除,并扩大孔洞,用水将渗漏点、孔洞冲刷干净后,用堵漏灵适当加水形成半湿状态,用手将堵漏灵用力塞进渗漏点、孔洞,用橡胶锤打实,堵漏灵应与地沟墙面形成一个水平面,然后刷防水涂料一遍,抹灰面积大于渗漏点2~4倍,即可马上止水。
裂缝、蜂窝止水堵漏方法
(1)止漏工具及材料:高压灌注机、电锤、钻头、止水针头、PU发泡止漏剂等。
(2)施工工艺:首先找到渗水缝和蜂窝处,从裂缝的最低处左边或右边距裂缝5~10cm处倾斜15°~35°钻孔,孔径为13mm,孔的深度为结构体厚度的1/2~2/3,钻孔在裂缝两侧由低处往高处进行,孔间距为25~30cm,两侧预埋孔相互错开(图1)。

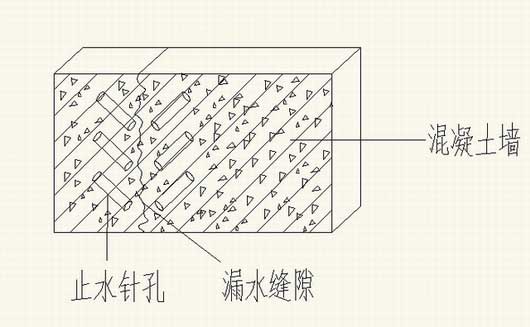

图1    止水针孔布置示意
(3)止水针孔必须覆盖全裂缝和蜂窝周围,将止水针头埋设于孔内旋紧固定,止水针头设置完成后,用高压灌注机将PU发泡止水剂沿输送管通过止水针注入混凝土结构体内至结构体裂缝、蜂窝处,直至使裂缝、蜂窝处表面渗出PU发泡止水剂为止,灌注完成后,PU发泡止水剂与水混合后立刻膨胀迅速止水,待20min后止水剂完成固化,漏水处立刻止水,即可去除止水针头,然后用水砂浆封堵止水针头孔。

声明:本网站发布的内容(图片、视频和文字)以原创、转载和分享网络内容为主,如果涉及侵权请尽快告知,我们将会在第一时间删除。文章观点不代表本网站立场,如需处理请联系客服。电话:158-5106-6698,185-5154-0999。

本站全力支持关于《中华人民共和国广告法》实施的“极限化违禁词”的相关规定,且已竭力规避使用“违禁词”。故即日起凡本网站任意页面含有极限化“违禁词”介绍的文字或图片,一律非本网站主观意愿并即刻失效,不可用于客户任何行为的参考依据。凡访客访问本网站,均表示认同此条款!反馈邮箱:348083717@qq.com。

  • 客服微信

    扫描添加好友

    免费提供:防水堵漏施工方案

  • 扫描二维码

    访问涌达防水堵漏公司手机端

  • 已帮助
    18人
    您的鼓励是作者最大的动力
